Главная » Гидрозмыв или фреза для земснаряда: как выбрать способ забора грунта

Очистка водоёма от камыша земснарядом: что нужно знать до начала работ

Заросший камышом карьер — не редкость. Водоёмы, которые несколько лет не разрабатывались, зарастают быстро: сначала по берегам, потом вглубь акватории. На первый взгляд кажется, что работа невозможна. Но это не всегда так.

В этом материале разбираем реальный объект — озеро Круглое под Ростовом-на-Дону, трасса М4. Водоём с историей добычи, глубиной до 16 метров, камышом по всей поверхности и четырьмя метрами донных отложений под ним. Делимся тем, как мы оцениваем такие объекты и какую схему работы рассматриваем.

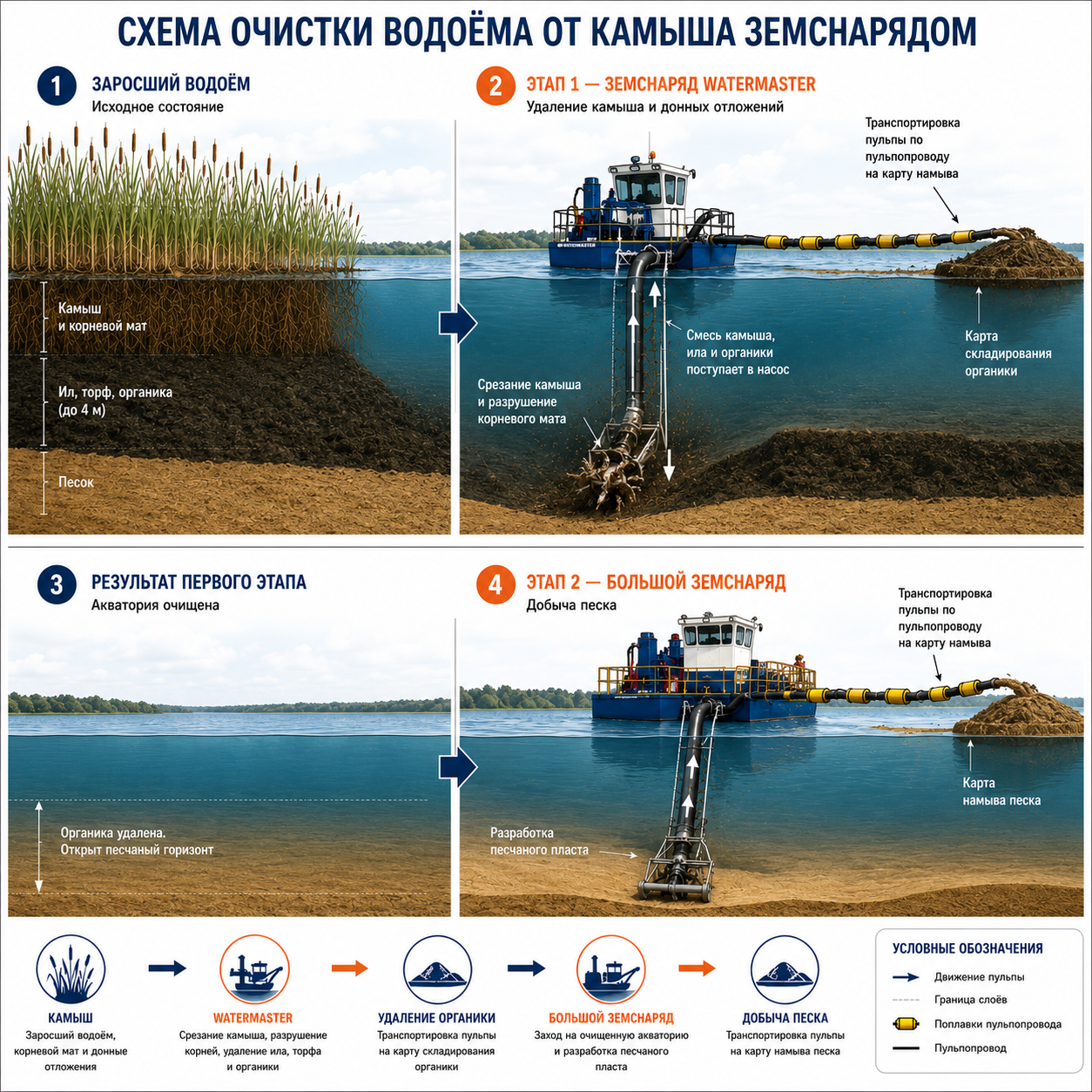

Схема очистки водоема от камыша

Содержание:

  • Описание объекта: озеро Круглое
  • Почему камыш мешает работе земснаряда
  • Что скрывается под камышом: геология и донные отложения
  • Двухэтапная схема: Ватермастер + большой земснаряд
  • На что смотреть перед заходом на такой объект
  • Вывод
  • FAQ

Объект: озеро Круглое, Ростовская область

Карьер расположен вдоль трассы М4 под Ростовом-на-Дону. Водоём разрабатывался ранее — сохранился конус песка на берегу, часть акватории уже выработана. Глубина в выработанной зоне — до 16 метров.

Задача — продолжить разработку в сторону дороги, туда, где сейчас стоит сплошной камыш. Именно здесь сосредоточен основной объём полезного ископаемого. Под камышом — четыре метра донных отложений: грязь, торф, органика. И только под ними — песок.

Вопрос, который стоит перед нами сейчас: стоит ли заходить на этот объект, и если да — как это делать технически грамотно.

Почему камыш мешает работе земснаряда

Камыш — это не просто визуальная помеха. Его корневая система формирует плотный переплетённый мат, который уходит в глубину на несколько метров. На данном объекте — до 4 метров. Это создаёт целый ряд проблем для работы земснаряда.

Проблемы с грунтозаборной рамой

  • Корни забивают грунтозаборное устройство и всасывающий патрубок
  • Волокна камыша наматываются на фрезу, блокируя вращение
  • Рама не может нормально опуститься до песчаного горизонта
  • Производительность падает до нуля — земснаряд работает вхолостую

Проблемы с пульпопроводом

  • Растительные волокна попадают в насос и трубы
  • Возможны засоры и гидравлические удары
  • Повышенный износ рабочего колеса насоса

Проблемы с позиционированием

  • Папильонажные тросы запутываются в камыше
  • Земснаряд не может свободно перемещаться по акватории
  • Точность проработки забоя снижается

Вывод простой: заходить большим земснарядом напрямую в густой камыш — значит гарантированно получить простой и повреждения оборудования.

ГЗУ забито камышом

Что скрывается под камышом: геология объекта

На озере Круглое под слоем камыша и корневого мата — около четырёх метров донных отложений. Это смесь органики, ила, торфа и разложившейся растительности. Этот слой не представляет промышленной ценности и должен быть убран до того, как земснаряд дойдёт до песка.

Ниже — песок, который и является целевой породой. Глубина залегания от поверхности воды — порядка 4–5 метров, а общая мощность песчаной толщи достигает 15 — 16 метров.

Это принципиально важно при выборе схемы работы: нельзя просто опустить раму большого земснаряда и начать добычу. Сначала нужно убрать верхний проблемный слой — и только потом заходить за песком.

грабли от ватермастера watermaster classic

Типичные ошибки при выборе метода

  • Доверие только проектной документации без собственной проверки геологии
  • Экономия на буровых работах до начала разработки карьера
  • Применение гидрозмыва на карьерах с глинистыми линзами — результат: длительные простои
  • Заказ фрезерного земснаряда там, где хватило бы гидрозмыва — лишние затраты
  • Игнорирование промежуточных геологических горизонтов: верхние слои — песок, нижние — глина

Двухэтапная схема: Ватермастер + большой земснаряд



Для таких объектов рассматривается двухэтапная схема работы. Она позволяет разделить задачи между разными типами оборудования и не перегружать основной земснаряд работой, для которой он не предназначен.

Этап 1 — Земснаряд Ватермастер

Ватермастер — это компактный многофункциональный земснаряд, изначально разработанный для работы в мелководных и заросших водоёмах. Его конструкция позволяет работать в условиях, где обычный земснаряд встанет.

  • Фреза измельчает и срезает камыш вместе с корневым матом
  • Насос откачивает донные отложения — ил, торф, органику
  • Компактные габариты позволяют маневрировать в зарослях
  • Глубина работы — до 4–6 метров, что соответствует мощности проблемного слоя

Задача Ватермастера на первом этапе: расчистить акваторию от камыша и убрать четыре метра донных отложений. По завершении первого этапа водоём готов к промышленной добыче.

Этап 2 — Большой земснаряд

После расчистки в водоём заходит основной земснаряд для добычи песка. Он работает уже в нормальных условиях: чистая вода, нет камыша, нет органики. Глубина разработки — от 4–5 до 15–16 метров.

  • Производительность — в штатном режиме без простоев
  • Намыв на две карты одновременно
  • Плановая выработка без внеплановых остановок

Такая схема требует бо́льших первоначальных затрат и времени, но исключает риск поломки основного оборудования и многомесячных простоев.

Вывод

Озеро Круглое — сложный, но потенциально перспективный объект. Камыш и четыре метра донных отложений — это не приговор, а техническая задача, у которой есть решение. Двухэтапная схема с Ватермастером на первом этапе позволяет зайти туда, куда обычный земснаряд зайти не может.

Окончательное решение о заходе будет приниматься после оценки геологии, расчёта экономики и анализа логистики намыва. Именно такой подход позволяет не потерять деньги на неверно оценённом объекте.

Если вы столкнулись с похожей ситуацией — заросший водоём, донные отложения, сложная геология — звоните. Разберём ваш объект и предложим схему работы.

Получите консультацию по сложному объекту — звоните или оставьте заявку на сайте.

FAQ — Часто задаваемые вопросы

Можно ли работать земснарядом в камыше без предварительной расчистки?

На небольших зарослях — возможно, с потерей производительности. При густом камыше с корневым матом на 3–4 метра — нет. Это приведёт к засорам, поломке фрезы и простою. Предварительная расчистка обязательна.

Что такое земснаряд Ватермастер и чем он отличается от обычного?

Ватермастер — компактный земснаряд финского производства, разработанный специально для мелководных, заросших и труднодоступных водоёмов. Он манёвреннее, легче и может работать там, где большой земснаряд физически не пройдёт. Используется для расчистки, дноуглубления и снятия верхних загрязнённых слоёв.

Куда девается камыш и донные отложения после работы Ватермастера?

Измельчённый камыш и донные отложения откачиваются в виде пульпы и размещаются на отдельной карте. Это не песок — на продажу не идёт. Площадку под такую карту нужно предусмотреть заранее.

Сколько времени занимает расчистка акватории от камыша?

Зависит от площади акватории, густоты камыша и мощности донных отложений. Для объекта типа озера Круглое — оценка индивидуальная. Свяжитесь с нами для расчёта.

Обязательно ли бурение перед заходом на старый карьер?

Настоятельно рекомендуем. Старая геологическая документация часто не отражает реального состояния залежи. За годы простоя состав грунта меняется — появляются глинистые прослои, меняется уровень воды. Бурение в нескольких точках даст точную картину и убережёт от дорогостоящих ошибок.

Видео с объектра смотрите на нашем канале
